Project Management adalah

Project management adalah ,

Adalah penerapan dari knowledge,skill, teknik & tools , agar sesuai dan bisa mencapai requirement  dari project.

Ingat perang bintang star wars perlombaan senjata diantariksa, rudal balistik benua, perang dunia satu dan dua,

Semua membutuhkan perencanaan koordinasi massive dgn biaya hampir tdk terbatas dijamannya dgn deadline waktu yg sangat sangat mepet.

Project management berawal dari hal2 yg luar biasa, dan telah dibuktikan bisa lbh baik.

Apakah project haruslah yg besar??
Tidak,

Ketika anda mudik anda targetkan budget anda py objective anda py schedule activities
Anda pun py project
Ya itu adlh  project.

Project adlh dgn waktu tertentu utk menghasilkan sesuatu bisa product ,service atau result

Bersifat unik
Punya start dan finish, timeline.

Balik keawal,

Jd project management, adalah berguna utk meningkatkan kemungkinan sukses , to enhance probability successfuly suatu   project

Berapa byk tak terhitung project gagal karena tdk berfungsinya project management.

Dari yg over budget,bleeding, molor waktu hingga gagal total..

Kunci kata project adlh customer dan requirement

Customer adlh perlu solution
Customer: they want to feel in something different

Project yg berhasil adlh delightfully customer dan meet with requirement

Comply fulfill requirement

Apa to ya requirement, diulang ulang terus

Requirement
adalah sesuai business processes
Adalah sesuai dgn functional, contoh hasil dlm software aplikasi development: fungsi searchny jalan, print previewny bisa
Semua yg discope bisa berjln baik.

Adalah sesuai dgn nonfunctional
Ini adalah performance, availability, security dll
Byk kejadian ada sofware yg functionalny oke namun performance lelet banget dan tiba2 crash.

Dlm project management anda butuh knowledge , project management

Byk project manager yg sudah lama memakai title tsb tp tdk py waktu atau enggan belajar lagi

Knowledge projet mgmt anda bisa belajar dr best practise utk prj mgmt
Misal pmbok
Terakhir release efisi ke 5 thn 2012

Anda pun bisa belajar dr prince v2

Ada byk stdr yg lain tp saran sy focus dulu yg plng byk digunakan

Di prj mgmt ada juga teknik2 sendiri yg digunakan

Misal cpm,pert, earned value mgmt dll
Gak usah bingung, anda pelajari dulu yg paling anda sukai dulu

Kemudian skill,
Diprojct mgmt dibutuhkan byk skill,

Leadership,
Project manager kebyk bukan title jabatan tp functional

Anda harus bisa merangkul
Leadby example

Communication
Lesan tertulis anda hrs berlatih setiap hr

Negotiation skill win win solution

Problem solving

Persevering,patient, passion, praying
jgn mudah menyerah
jgn mudah emosi hrs tenang berpikir matang

Diproject tensi nya sangat tinggi
Anda hrs sabar tp tegas
Jelas jgn mengambang
Disatu pihak ingat constructive kritik
Jgn bikin down orng, merendahkan.
Ingat ada anak istri mereka dirumah
Jaga baik2 jgn sampai periuk nasi pecah

Disatu sisi diingat juga perusahaan menghidupi byk kepala keluarga, kl gagal bayar, efekny lbh besar

Ketegasan penting dilandasi kebijakan.

Anda matang diproject management bila sudah ada inner voice, framework-tata kelola-self governance, properly deliverable dan good perception, perception baik anda dpt dr jerih pyh kerja keras bukan office politics

Customers satisfied
Team happy
Company untung

Maaf kl salah2 typo, nulisnya sambil nyambi rebus ayam wkkk.



What Is Project Management ?

• According to DIN 69901, project management is defined as “all leadership tasks, organization, techniques and methods for carrying out a project”(ibid., p. 9). While this definition is obviously based on a very narrow concept of management – read “leadership”– the concept of project management is often much broader, particularly in English-speaking countries.
• In Pmbok: Project management is application of knowledge, tool & techniques to project activities to meet the project requirements
• In Prince2: The Planning, delegating, monitoring, control all aspects of the project and the motivation of those involved, to achieve the project objectives within the expected performance targets for time, cost, quality,scope, benefits & risk

Why Project management?
• Project must always be managed in order to be successful.
• Management is about human beings. Its task is to make people capable of joint
performance, to make their strengths effective and their weaknesses irrelevant.
This is what organization is all about, and it is the reason that management is the
critical, determining factor.
• Management must also enable the enterprise and each of its members to grow and develop as needs and opportunities change.
• Management is Practise not science.

cara simple membuat to do list action, perencanaan diri, mengatur waktu

To do list,

Ceritanya  Sebagai seorng project manager, pertama yg perlu dilakukan adlh bgmn bisa menata diri sendiri,

Self organized,

Mulai dr yg kecil menuju ke lebih kompleks,

A simple kanban board ,basic from to do list.

Mulailah..



Setiap hari biasakan,

Dgn notepad, excel,onenote atau apapun

Mulailah hari dgn create to do list,



Simple tapi perlu pembiasaan,



Konsepnya adalah:



Tgn kita terbatas

Pekerjaan yg dilakukan buanyak

Waktu kita dibatasi timeline , work in process

Setiap hr ada target

Setiap hr dituntut harus efektif efisien



Mulailah

Buatlah perencanaan task/activity yg harus kita lakukan, focus dgn deliverable

Dan urutkan dgn urgency lalu importance



Misal:.

Buat weekly report project status

Call vendor

Invite weekly meeting

Meeting with procurement, beauty contest

Create email reminder fsd review

Create project closure

Learn princev2



List semua kegiatan yg anda rencanakan hr ini,

Ingat urgency dan importancy

Urgency yg harus dilakukan segera.

Importancy , penting utk dilakukan tp bisa menunggu.



Order by :

1.yg urgent dan penting

2.yg urgent

3. Aktifity yg penting

4.aktifity learning atau self improvement

Setelahny segera lakukan  task list yg sdh anda buat, : Plan,Doing,DONe

bila sdh bergeser ke doing atau done, berilah tanda, jgn ragu utk memberi catatan

Bila blm selesai hr itu, segera selesaikan hr berikutnya

Jgn pernah menunda pekerjaan.











Cara taktis Pemecahan masalah secara sistematis, Problem solving management,



Pemecahan masalah secara sistematis, / Problem solving management,
Masalah selalu ada dimana dan kapan saja,
Setiap hariny kita di challenge untuk melakukan problem solving secara cepat dan benar lagi,

Step2 scr sederhana digambarkan sebagai berikut:

1. Problem definition:
a. Problem definisi, apa sih problem nya? Apa effect/ impact nya, apa saja penyebabnya?
b. Didlm problem ada masalah technical atau socially , secara socially mereka tahu dan bisa tapi tdk mau , 
c. Anda harus definisikan secara jelas masalahnya.
2. Collecting data,
a. Kumpulkan data yang cukup, ingat pareto, 20 % adalah memberikan impact 80% pengaruh.
b. Kumpulkan data, dari yg terpercaya, dari tier satu, dari langsung sumbernya, jangan katanya katanya dan pikirkan scr objectives. Jangan berprasangka
3. Create option, solusi,
a. Ambil langkah2 solusi nya, list kan apa saja yg mungkin utk solusinya
b. Don’t wait the best idea, soon implement the better idea
c. Masing2 option, buatlah advantage dan disadvantage (plus minu, pro contra dll) , beri bobot utk yg mana paling menguntungkan utk diambil. Urutkan lah berdasar nilai tsb.
4. Select option, pilih option yg paling baik
a. Ambil keputusan secara bersama2 dgn pihak terkait,pilih yg terbaik
b. Ketika sudah dipilih, segera diimplementasikan

5. Monitor, review, bila tdk tepat jangan ragu utk memodifikasi
a. Ambil rentang waktu tertentu, utk mengamati hasil dari option tersebut,
b. Reviewlah, bila berlangsung baik, formalkanlah, socialization dan buatkan secara tertulis utk penerapannya.

Menata awal lebih baik dgn , Project management.



Menata awal lebih baik dgn , Project management.
Project management adalah culture,/budaya, culture adalah ditentukan pengalaman umum yg dilalui team member, organization,
Bila pengalamannya baik, akan lebih mudah penerapan project management, namun bila tdk ada atau kurang pengalaman, project management hanyalah sebagai penambah kerjaan, tdk mau dimonitor, ingin bekerja sesuai moodnya, dan bila ada kesalahan, rajin melempar alasan,
Bagaimana membuat pengalaman dan kesan yg baik dlm memanage project dgn project management,
Penerapan Antara satu perusahaan dgn perusahaan lain akan berbeda,



What works well in one company
may not work equally well in another.
Personality conflicts can occur at any time, with anyone, and over anything

Jangan pesimis, dlm lini hidup semua ada tantangan,
Yang pertama, adalah doing something, contribution, active, tutup telinga, bersihkan dari prasangka dan ikhlas,
Kemudian jauhilah jargon2 technically, berikan presentasi2 yg menarik,
• make sure the recipients know what the  mean and how they are used.

Presenting them in non-project management terms to project sponsors and other key stakeholders. This is much easier than training stakeholders on “project management speak” (whether they want it or not).
Contohnya anda manfaatkanlah feature timeline di ms project,

Sangat sederhana, tapi pesan yg anda sampaikan akan lebih masuk,
Berikan visual yg lebih menarik, tekankan dgn gambar.warna berbeda utk lebih menarik perhatian.

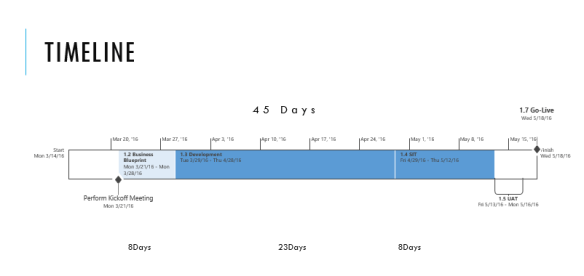

timeline

Utk membuat sangat mudah,
Buat project schedule anda,
Lalu view gant chart, right click , pilih add to time line
Di view time line,
Anda bisa customize sesuai kebutuhan,
Misal, ingin dlm bentuk default atau anda bisa Tarik dlm bentuk call out, anda tinggal, click hold ,lalu Tarik keluar.

cara sederhana mengukur KPI Cost & Schedule dalam Project

COST – Schedule Performance, mengukur KPI Cost & Schedule dalam Project

Project performance adalah cara utk kita mengukur, measurement utk project , tidak bisa semua ujug2
dlm artian hanya mengandalkan proses, tanpa controlling.

konsep sederhananya, bahasa awamnya seperti ini:

Where are we now?
saat ini kita ada dimana,
Where do we want tobe?
Target yg telah dicanangkan, compare current vs target

How to we get there?
dgn cara apa menuju ke sana, bila, current vs target – blm tercapai

How to check we got there?
measurement utk memastikan, kita menuju sasaran tepat, sesuai yg telah disepakati.

keberhasilan project dpt kita lihat dari kombinasi byk faktor, istilah PMBOK nya balancing the competing of project constrain:

project on time/ on schedule,
approved budget,
On scope
On resources
on quality, comply dgn requirement, fullfill dgn requiremne
customer satisfaction
project team happy
on risk.

earned value management adalah salah satu cara utk mengukur kesuksesan project UTK Project COST & Schedule,

Earned Value can change quickly and actual costs and project progress rarely occur as budgeted. However, Earned Value does serve as an excellent early-warning system, and looking at Earned Value trends can provide very useful data. It is most common to report Earned Value weekly, but this could be more frequent for a shorter project.
Customer Satisfaction and Quality are not captured within Earned Value calculations. While Earned Value is helpful for measuring project performance relative to schedule and budget

tidak perlu khawatir , bila anda belum paham, langkah pertama adalah membaca dulu 🙂 :
————–
earned value,
value yang diperoleh : dr kegiatan yg telah dilakukan, dengan BUDGET YG telah disetujui.
, bukan activity yg masih belum dilakukan, bukan actual cost tp didasarkan dgn budget plan diawal.

karenanya earned value sering disebut BudgetED Cost WORK performED
pronuncation ed, menunjukkan past, yg telah dilakukan.
dlm bahasa yg mudah dicerna,

earned value adalah utk mengukur performance project dari sisi COST & Schedule,

EVM atau earned value, tdk bekerja sendirian, indikator yg utama yg dihasilkan dari EVM adalah SPI dan CPI,

SPI adalah schedule Performance: > 1, ahead schedule, < 1 adlh below schedule, =1 adlh on schedule , ( bila on schedule sja bagus, apalagi ahead schedule, slesai sebelum target waktu)
CPI adalah Cost Performance: > 1, under budget, < 1 adlh over budget, =1 adlh meet budget.

ketika kita misalnya renovasi rumah, target biaya kita 1000 usd,
bila actual 900 uSD : tentu bagus utk biaya, krn dibawah target. bayangkan kalau lebih,
dimana kita harus mencari sumber pembiayaaan lain. ini utk hal yg sederhana, dan kita ketahui di akhir project,
tujuan KPI Prject ini, adalah utk segera mungkin mengukur performance project ketika sedang berlangsung,
jadi bila ada trend over budget, kita segera melakukan langkah2 antisipasi.

kemudian,

bila scr plan harusnya kita mengeluarkan biaya 1000 di akhir project, tetapi EVM melebihi dari plan , misalnya 1200USD,
apakah ini bagus ataukah jelek?

EVM atau BCWP, perlu teman2 lainnya utk diukur.

siapakah teman2nya itu:

BCWS
ACWP

lalu anak2nya: SPI dan CPI

kita ulas sederhana:

BCWS: Budgeted cost work Schedule
ACWP: actual cost work performed

SPI: schedule performance index,
dari hasil hubungan : BCWP(EVM) / BCWS

CPI: cost performance index :
dr hasil hubungan, : BCWP (EVM) / ACWP

apa bedanya BCWS sgn baseline cost,
baseline cost, adalah total budget, tdk tergantung, waktu kita melihat, pokoknya total budget.
sementara BCWS adalah total budget, tergantung DGN dimana waktu kita melihat.

sederhananya,
satu project ditargetkan selesai dlm satu bulan dgn budget cost : 1000 USD, ( 1000 usd adlh baseline cost)
ketika dlm waktu 15 hari, berjalan, BCWS nya adalah 1/2 X budget cost dlm satu bulan. 500 USD

contoh:

dlm project plan : 5 hari workdays (satu minggu), target perhari menanam 10 pohon, dgn budget 100 USD per pohon,

setelah 3hari berjalan,:

kita ingin melihat performance project nya,

EVM/BCWP, :

data yg diperlukan, hari dimana kita ingin melihat performance, setelah berjalan 3 hari,
target pohon 3 days X 10 pohon: 30 pohon,

BCWS= budget perpohon, 100 USD, utk 30 pohon jadi, 30X 100= 3000 USD,

data actual, dalam 3 hari, pohon yg telah ditanam, 40 pohon
BCWP= 40 pohon X budgeted perpohon= 40X 100 USD = 4000 USD
biaya actual yg telah dikeluarkan utk 40 pohon tsb : 3500 USD (ACWP)

SPI=BCWP/BCWS = 4000/3000 ( >1, yg berarti bagus)
CPI=BCWP/ACWP = 4000/3500 ( >1, yg berarti bagus)
yg dimaksud bagus, dlm 3 hari, bukan berarti bagus sampai akhir project, karenanya pengukuran performance ini harus kontinue,
memastikan sampai akhir project, nilai selalu bagus. Dan segera dilakukan perbaikan bila dibawah nilai standar.

Secara prakteknya, anda bisa terapkan ke dalam project schedule yg anda buat di microsoft project.

Buat project schedule,
lau create baseline, di menu project, set baseline

lalu masuk ke view resource sheet:
lengkapi resource anda, bisa material, work atau cost ( typenya)
utk basic, lengkapi dulu
Resource name, contoh developer, type pilih work, max 100%, yg paling penting disini STD RATe, isi rate nya bisa dlm jam atau hari. ( angkanya harus mendelati real, utk menjadikan cost accurate, amount bisa kita dapatkan dr HRD, per function ( average per funtion), jgn person, utk mencegah kecemburuan gaji,

kemudian assign resource, misal yg diatas developer ke activity di project schedule anda, dikolom resource name.lakukan asignmnet utk semua task.

lalu di view gant chart,

insert column sebagai berikut:
baseline cost, ACWP,BCWS,CPI,SPI

hubungan baseline cost dgn EVM adalah menu file, option, advanced, lihat agak kebawah -lihat earned value option for this project,
pilihlah baseline for earned value calculation.

cukup semua, belumm.

ingat EVM bisa diukur ketika project sudah berjalan,
artinya, project schedule anda, harus di confirmasi,

misal double click, task/ activity anda, hingga muncul summary task information, di percent complete, set hingga 100%.

ketika semua kita isikan dgn benar sesuai diatas, value SPI,CPI akan muncul.
